방수공사대금 지급명령신청서 작성방법: 옥상 누수 보수 완료 후 770만 원 청구 사례

방수공사대금 지급명령신청서 작성방법은 세금계산서나 공사사진만 모으는 것이 아니라 계약 범위, 공정별 수행, 담수시험 결과, 완료·인수 확인, 선급금과 잔금의 지급기일을 하나의 흐름으로 연결하는 데서 시작합니다. 상가건물 옥상 방수공사 대금 1,210만 원에서 선급금 440만 원을 뺀 잔금 770만 원을 받지 못한 가상 사례로 살펴봅니다.

01 · 사례

상가건물 옥상 방수공사와 담수시험을 완료하고 인수 확인을 받았지만 잔금 7,700,000원이 미지급된 상황

가상 채권자 주식회사 가상누수케어는 2026년 8월 10일 가상 채무자 주식회사 예시상가자산과 상가건물 옥상의 기존 도막 철거, 균열 보수, 프라이머·방수층 시공과 배수구 마감까지를 부가가치세 포함 12,100,000원에 수행하기로 계약했습니다. 채무자는 8월 11일 선급금 4,400,000원을 지급했고, 잔금은 공사 완료와 24시간 담수시험 확인 후 7일 이내 지급하기로 했습니다. 채권자는 8월 17일부터 9월 15일까지 약정 공정을 수행하고 9월 16일부터 17일까지 담수시험을 했으며, 채무자는 9월 18일 누수·미시공 항목이 없다는 완료확인서에 서명했습니다. 양측은 별도 유보금이 없고 하자보수 요구, 감액, 손해배상이나 상계도 없다고 확인했습니다. 잔금 지급일인 9월 25일이 지났고 채무자는 10월 7일 서면으로 잔금 7,700,000원을 인정했지만 10월 13일 현재 지급하지 않았습니다.

지급명령 신청 전 확인

  • 공사도급계약서와 견적·시방서에서 당사자, 옥상 면적, 기존 도막 철거·균열 보수·프라이머·방수층·배수구 마감의 범위, 총액과 지급조건을 확인할 수 있다.
  • 선급금 4,400,000원의 지급일과 이 돈을 계약금액에 충당한다는 표시를 계좌내역과 거래원장에서 확인할 수 있다.
  • 착공계, 공정표, 작업일보와 날짜별 사진에서 약정 범위가 실제로 시공된 흐름을 확인할 수 있다.
  • 자재납품서와 시공기록에서 계약·시방서에 정한 방수재, 공정과 도포 횟수를 서로 대응할 수 있다.
  • 9월 16일부터 17일까지의 24시간 담수시험 기록과 9월 18일 완료확인서에서 누수와 미시공 항목이 없고 공사가 인수됐음을 확인할 수 있다.
  • 완료확인 후 7일인 9월 25일이 잔금 지급일이라는 약정과 10월 7일 잔금 확인 회신이 일치한다.
  • 별도 유보금, 하자보수 요구, 재시공 합의, 누수 손해, 공기 지연, 감액, 손해배상이나 상계에 관한 구체적인 다툼이 없다.
  • 채무 법인의 정확한 명칭·대표자와 대한민국에서 공시송달 외 방법으로 송달 가능한 주소를 접수 직전에 확인했다.

지급명령은 일정한 금액의 지급을 구하고 채무자에게 국내에서 공시송달이 아닌 방법으로 송달할 수 있을 때 이용합니다. 채무자가 정본을 받은 날부터 2주 이내에 적법하게 이의하면 그 범위는 통상소송으로 이어집니다.

02 · 금액

먼저 청구할 원금을 확정합니다

신청서의 모든 금액은 계약서·거래내역과 같아야 합니다. 이미 받은 돈이나 합의된 공제액을 빠뜨리지 말고 아래처럼 계산 근거를 남겨둡니다.

옥상 방수공사 계약금액(부가가치세 포함)12,100,000원
2026년 8월 11일 지급된 선급금- 4,400,000원
별도 유보금- 0원
확정 하자보수비·감액·손해배상·상계- 0원
청구할 방수공사대금 잔금12,100,000원 - 4,400,000원 - 0원 - 0원 = 7,700,000원

03 · 청구취지

법원에 원하는 결론을 짧고 정확하게 씁니다

방수공사대금 지급명령 가상 사례청구취지

1. 채무자는 채권자에게 금 7,700,000원 및 이에 대하여 이 지급명령정본 송달 다음 날부터 다 갚는 날까지 연 12%의 비율로 계산한 돈을 지급하라.

2. 독촉절차비용은 채무자가 부담한다.

약정한 옥상 방수공사를 완료하고 담수시험과 인수 확인을 받았으며 선급금 외 별도 유보금, 확정 하자보수비·감액·손해배상·상계가 없는 경우의 예시입니다. 송달 전 지연손해금은 약정이율, 잔금 지급기일, 실제 지체 시점과 거래의 상사성 등 구체적 사실관계에 따라 달라질 수 있어 제외했습니다. 지급명령정본 송달 다음 날 이후 연 12%도 현행 소송촉진법령을 전제로 한 예시이며, 채무자의 항쟁이 타당한 범위나 법령 변경 등에 따라 달라질 수 있습니다. 접수·발령·확정·회수를 보장하지 않습니다.

04 · 청구원인

계약부터 미지급까지를 시간순으로 설명합니다

추상적인 평가보다 날짜·금액·행동을 적고, 각 문장을 뒷받침하는 자료가 무엇인지 바로 연결할 수 있게 번호를 붙입니다.

1. 방수공사계약과 공사대금

채권자와 채무자는 2026. 8. 10. 상가건물 옥상의 기존 도막 철거, 균열 보수, 프라이머·방수층 시공과 배수구 마감을 부가가치세 포함 금 12,100,000원에 하기로 계약했습니다. 채무자는 8월 11일 선급금 금 4,400,000원을 지급하고, 잔금은 공사 완료와 24시간 담수시험 확인 후 7일 이내 지급하기로 했습니다.

2. 약정 공정의 수행

채권자는 2026. 8. 17.부터 9. 15.까지 견적·시방서와 공정표에 따라 기존 도막을 철거하고 균열 보수, 프라이머·방수층 시공과 배수구 마감을 했습니다. 착공계, 작업일보, 날짜별 사진, 자재납품서와 시공기록에 공정과 사용 자재가 기록되어 있습니다.

3. 담수시험과 완료·인수 확인

채권자는 2026. 9. 16.부터 9. 17.까지 24시간 담수시험을 실시했고 누수가 없었습니다. 채무자는 9월 18일 현장을 확인한 뒤 누수와 미시공 항목이 없다는 완료확인서에 서명했으며, 별도 유보금과 하자보수 요구가 없다고 확인했습니다.

4. 잔금의 확정과 미지급

총 공사대금 금 12,100,000원에서 지급된 선급금 금 4,400,000원을 빼면 잔금은 금 7,700,000원입니다. 확정 하자보수비·감액·손해배상·상계는 없습니다. 채무자는 지급기한인 9월 25일까지 잔금을 지급하지 않았고 10월 7일 서면으로 위 잔금을 인정했지만 10월 13일 현재 입금하지 않았습니다. 따라서 방수공사대금 잔금과 적법한 지연손해금 및 독촉절차비용의 지급을 구합니다.

05 · 증거

자료의 수보다 ‘무엇을 증명하는지’가 중요합니다

자료확인되는 사실
공사도급계약서·견적서·시방서·옥상 범위도당사자, 옥상 면적, 철거·보수·방수층·배수구 마감 범위, 총액과 지급조건
선급금 이체내역·거래원장4,400,000원 지급과 계약금액에 대한 충당
착공계·공정표·작업일보·날짜별 공사사진약정 기간과 공정별 실제 시공
자재납품서·방수재 사양서·시공기록약정 자재, 도포 공정과 횟수
24시간 담수시험 기록·9월 18일 완료확인서누수·미시공 항목 없음, 공사 완료와 인수, 별도 유보금·하자 요구 없음
전자세금계산서·잔금 청구서·10월 7일 잔금 확인·이후 계좌내역지급기일, 잔금 7,700,000원, 감액·상계 없음과 미입금

파일명과 신청서의 소명방법 목록을 같은 순서로 정리합니다. 본인 정보와 타인 정보 모두 사건 처리와 입증에 필요한 최소한만 제출하고, 당사자 특정과 채권 입증에 필요한 정보는 남기며, 제3자 또는 청구와 무관한 개인정보는 증명에 지장이 없는 범위에서 가린다.

06 · 이자와 실수

이율은 기간별 근거를 확인하고, 단정적인 문구를 피합니다

민법 제387조에 따라 확정한 잔금 지급기일과 지체 시점을 확인하되, 송달 전 이율은 계약 조항과 거래의 상사성 등 실제 사실관계를 검토해야 합니다. 이 예시는 그 구간을 제외하고 지급명령정본 송달 다음 날 이후 현행 연 12%만 표시합니다. 채무자의 항쟁이 타당한 범위에는 소송촉진법 제3조에 따라 가중이율 적용이 제한될 수 있습니다.

세금계산서만 제출

계약·시방서·공정별 작업일보·담수시험·완료확인을 날짜 순서로 연결합니다.

공사 범위를 추상적으로 기재

옥상 면적과 철거·균열 보수·프라이머·방수층·배수구 마감처럼 1,210만 원에 포함된 공정을 특정합니다.

공사사진만으로 완료를 단정

사진의 촬영일·장소·공정이 작업일보와 맞는지 확인하고 담수시험 및 상대방 완료확인과 함께 제시합니다.

담수시험 조건을 생략

시험 구역, 시작·종료 시각, 24시간 유지 여부, 확인자와 누수 결과를 기록합니다.

하자와 유보금 여부를 빼놓음

누수 재발, 들뜸, 미시공, 하자보수 요청, 별도 유보금이나 잔금 지급조건을 접수 전에 확인합니다.

추가공사비를 승인 없이 합산

이 사례 원금에는 추가공사비가 없으며, 실제 추가공사가 있다면 범위·금액·승인권한·완료 자료를 별도로 갖춥니다.

선급금을 반영하지 않음

지급된 440만 원을 계약금액에서 빼고 거래원장·계좌내역과 770만 원 잔금 산식을 맞춥니다.

현장 자료를 원본 그대로 공개

입증에 필요한 공정·위치·확인자는 남기되 무관한 작업자 연락처, 출입 비밀번호와 제3자 차량번호 등은 증명에 지장이 없는 범위에서 가립니다.

법인 담당자를 채무자로 기재

법인 명의 계약이면 대표자·현장 담당자 개인의 책임에는 별도 근거가 필요합니다.

잔금 지급일 다음 날부터 연 12%를 자동 적용

송달 전 이율은 약정·상사성·실제 지체 시점을 확인하고, 이 예시는 정본 송달 다음 날 이후만 연 12%로 표시합니다.

07 · 샘플

방수공사대금 지급명령신청서 샘플

이 글의 사례와 같은 금액·사실관계로 작성한 3쪽 완성본입니다. 미리보기 이미지와 PDF의 모든 이름·주소·등록번호는 가상 정보입니다.

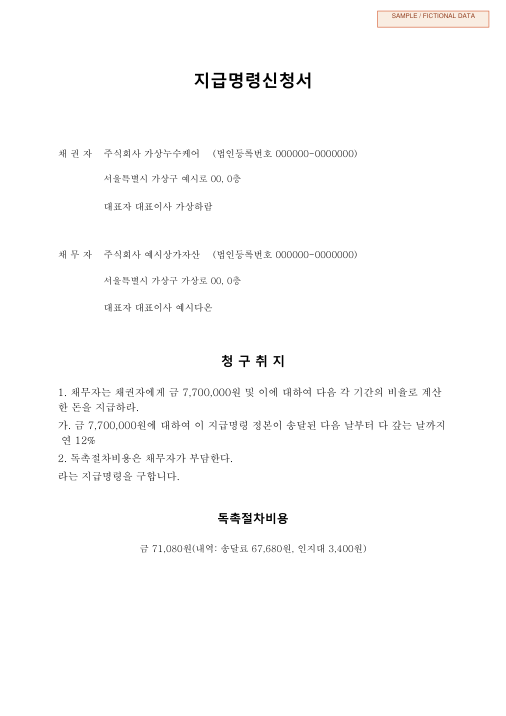

방수공사대금 지급명령신청서 첫 페이지 미리보기 가상 사례 · 3쪽 PDF

이 글의 샘플 신청서

방수공사대금 지급명령신청서

상가 옥상 방수공사와 담수시험을 마치고 완료확인까지 받았는데 잔금 770만 원을 받지 못했다면
  • 청구취지와 지연손해금 구간
  • 번호를 붙인 청구원인
  • 소명자료와 첨부서류 목록

08 · 최종 점검

제출 직전 한 번 더 확인합니다

  1. 01계약 당사자·옥상 면적·철거·균열 보수·프라이머·방수층·배수구 마감 범위가 명확한가
  2. 02총액 12,100,000원과 선급금 4,400,000원이 부가가치세 포함 기준으로 일치하는가
  3. 03착공계·공정표·작업일보·사진의 날짜와 공정이 서로 맞는가
  4. 04자재납품서·사양서·시공기록에서 약정한 자재와 도포 공정을 확인할 수 있는가
  5. 0524시간 담수시험의 구역·시간·확인자·누수 결과가 기록되어 있는가
  6. 069월 18일 완료확인서에 누수와 미시공 항목 없음, 인수와 별도 유보금 없음이 기재되어 있는가
  7. 07완료확인 후 7일인 9월 25일을 잔금 지급일로 계산한 근거가 있는가
  8. 0812,100,000원 - 4,400,000원 - 유보금 0원 - 확정 감액·상계 0원 = 7,700,000원이 거래원장과 일치하는가
  9. 09하자보수·재시공·누수 손해·공기 지연·감액·손해배상·상계 다툼이 없는가
  10. 1010월 7일 회신이 잔금과 공제 항목 없음을 확인하는가
  11. 11상대방 법인명·대표자와 국내 송달주소를 접수 직전에 확인했는가
  12. 12공식 절차·법령·이율을 2026년 10월 13일 기준으로 다시 확인했는가
  13. 13본인 정보와 타인 정보 모두 사건 처리와 입증에 필요한 최소한만 제출하고, 당사자 특정과 채권 입증에 필요한 정보는 남기며, 제3자 또는 청구와 무관한 개인정보는 증명에 지장이 없는 범위에서 가린다.

이 글에서 확인한 공식 자료

이 글은 2026. 10. 13. 현재 확인 가능한 법령과 법원 안내를 바탕으로 한 일반 정보입니다. 법령·법원 비용·전자소송 화면은 변경될 수 있고, 실제 결론은 개별 계약과 사실관계에 따라 달라집니다.

← 사례별 작성가이드 전체 보기
